I tempi allaccio fotovoltaico in Italia dipendono dalla procedura applicata: con l'iter semplificato del Modello Unico bastano circa 30 giorni lavorativi in condizioni normali, mentre l'iter ordinario va da 30 a 90 giorni lavorativi e può allungarsi per lavori complessi. A questo si aggiunge il tempo per il preventivo, regolamentato in 20, 45 o 60 giorni lavorativi secondo la potenza dell'impianto. Chi supera queste soglie senza giustificazione può aver diritto a un indennizzo secondo la normativa vigente.
In breve:
- La connessione di un impianto fotovoltaico da meno di 200 kW su edifici esistenti richiede circa 30 giorni con l'iter semplificato, mentre quello ordinario può durare fino a 90 giorni in casi complessi.
- I tempi di preventivo variano tra 20 giorni per impianti sotto 100 kW e fino a 60 giorni per potenze superiori a 200 kW, influenzando la durata totale dell'iter.
- La gestione accurata della documentazione, come schemi e autorizzazioni, permette di evitare ritardi imposti da richieste di integrazione e di accelerare la procedura.
- I costi di allaccio per impianti residenziali sono di circa 100 € più IVA, mentre quelli per impianti più grandi possono aumentare significativamente in base alla complessità dei lavori sulla rete.
- In caso di ritardo ingiustificato, è possibile richiedere un indennizzo automatico di 20 € per ogni giorno lavorativo di ritardo, presentando le prove delle date documentate di tutta la procedura.
Indice
- Quali sono le fasi della procedura di allaccio fotovoltaico?
- Quanto durano davvero l'iter semplificato e quello ordinario?
- Quanto costa la pratica di allaccio fotovoltaico?
- Quando si ha diritto all'indennizzo per i ritardi ARERA?
- Come si può accelerare la pratica di allaccio?
- Perché la burocrazia pesa più della tecnologia
- Valutenze ti segue nella pratica di allaccio, dalla domanda alla messa in servizio
- Fonti
- Domande frequenti
Quali sono le fasi della procedura di allaccio fotovoltaico?
La richiesta allaccio energia fotovoltaica non è un passaggio unico, ma una sequenza di tappe con responsabilità precise tra chi installa l'impianto, il gestore di rete e il GSE. Capire chi fa cosa evita di scoprire un ritardo quando è già troppo tardi per correggerlo.
La procedura di allaccio impianto fotovoltaico segue questo percorso:
- Domanda di connessione: si presenta tramite il portale del distributore (per E-Distribuzione, l'Area Produttori) oppure con il Modello Unico se l'impianto rientra nei requisiti dell'iter semplificato, tipicamente fino a 200 kW su edifici esistenti.
- Preventivo: il distributore calcola i costi di connessione e li invia entro i termini stabiliti dal TICA.
- Accettazione e pagamento: il richiedente accetta il preventivo, salda gli oneri e concorda con l'installatore la data dei lavori. Attenzione alla scadenza di accettazione, spesso limitata a 45 giorni: superarla significa ripartire da zero.
- Esecuzione lavori e collaudo: l'installatore realizza l'impianto e verifica la conformità tecnica secondo le norme CEI.
- Invio della Parte II del Modello Unico: comunica al distributore la fine lavori.
- Attivazione del contatore bidirezionale: il distributore installa o abilita il misuratore e mette in servizio l'impianto, permettendo lo scambio di energia con la rete.
Solo dopo la messa in servizio l'impianto può contare per il GSE ai fini dello scambio sul posto o del ritiro dedicato, quindi ogni giorno di ritardo nella burocrazia si traduce in giorni di energia autoprodotta non valorizzata.
Quanto durano davvero l'iter semplificato e quello ordinario?

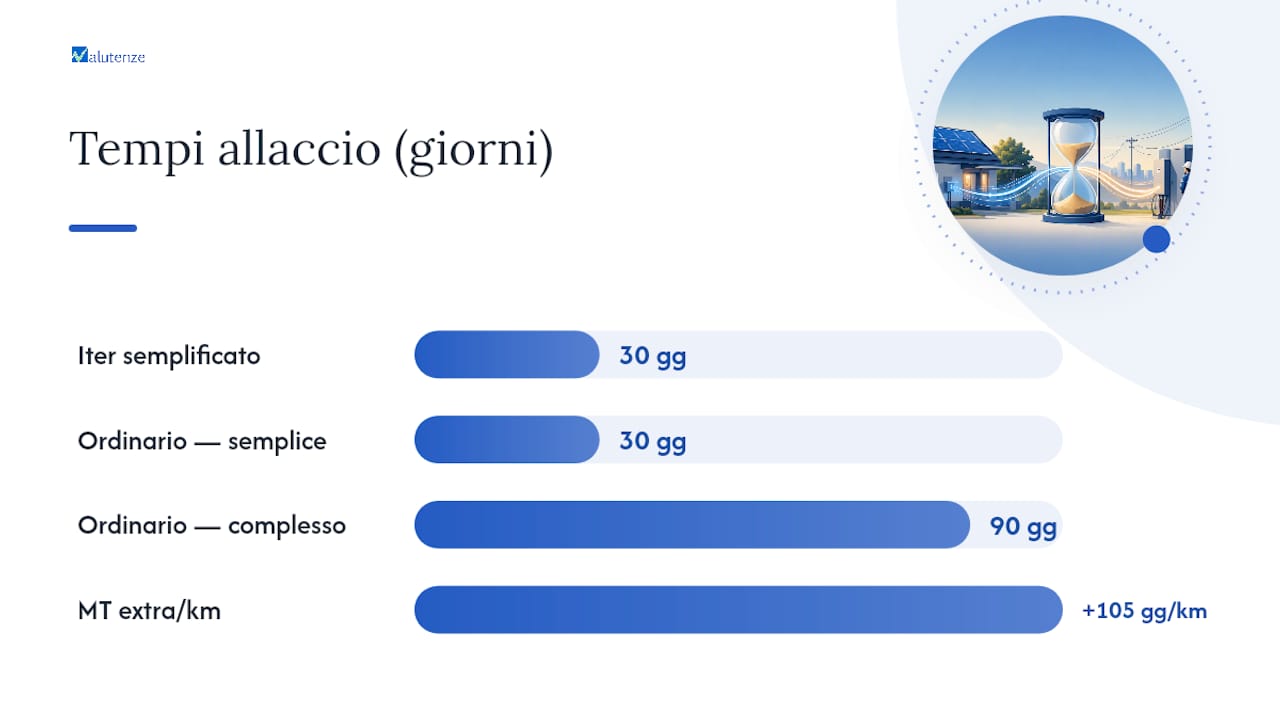

Le tempistiche allaccio fotovoltaico cambiano parecchio in base alla potenza dell'impianto e alla complessità dei lavori richiesti sulla rete. Per gli impianti fino a 200 kW installati su edifici esistenti, l'iter semplificato con Modello Unico richiede circa 30 giorni lavorativi in condizioni ordinarie. È la strada che riguarda la quasi totalità degli impianti domestici e di molte piccole attività commerciali.
L'iter ordinario, riservato a impianti più grandi o a situazioni che richiedono interventi sulla rete, oscilla tra 30 e 90 giorni lavorativi a seconda che i lavori siano classificati come semplici o complessi.

Un dato spesso trascurato: per le connessioni in media tensione, ogni chilometro di linea eccedente il primo aggiunge fino a 105 giorni ai 90 giorni standard di realizzazione. Un impianto aziendale distante dalla cabina primaria più vicina può quindi slittare di mesi rispetto alle stime iniziali.
Anche il preventivo ha tempi fissati per legge. E-Distribuzione applica scaglioni in base alla potenza richiesta:
| Potenza dell'impianto | Tempo massimo per il preventivo |
|---|---|
| Fino a 100 kW | 20 giorni lavorativi |
| Da 100 a 200 kW | 45 giorni lavorativi |
| Oltre 200 kW | 60 giorni lavorativi |
Un impianto residenziale da 3-6 kW rientra sempre nella prima fascia: preventivo entro 20 giorni, allaccio entro 30. Un piccolo impianto aziendale da 50 kW su un capannone segue lo stesso schema, a meno che la rete locale richieda potenziamenti.
Quanto costa la pratica di allaccio fotovoltaico?
I costi allaccio fotovoltaico variano molto tra iter semplificato e ordinario, ed è uno degli aspetti che genera più sorprese a fine percorso. Per un piccolo impianto residenziale che segue il Modello Unico, la spesa per l'attivazione della pratica è contenuta, con importi indicativi attorno a 100 € più IVA nella maggior parte dei casi.
Le voci di spesa principali da considerare sono queste:
- Richiesta preventivo: costo amministrativo variabile, spesso inferiore a 40 €, ma può salire per potenze maggiori.
- Oneri di connessione: dipendono dalla distanza dal punto di allaccio esistente e dal tipo di lavori richiesti sulla rete.
- Sostituzione o abilitazione del contatore bidirezionale: a carico del distributore nella maggior parte dei casi, ma con tempi variabili di intervento.
- Interventi straordinari: potenziamenti di cabina o linea, autorizzazioni comunali, permessi paesaggistici in zone vincolate.
Su un impianto domestico i costi restano gestibili. Su un impianto aziendale, invece, gli oneri di connessione possono pesare in modo significativo sul budget complessivo del progetto, soprattutto quando la rete nelle vicinanze richiede lavori di potenziamento.
Quando si ha diritto all'indennizzo per i ritardi ARERA?
Non tutti i ritardi sono uguali davanti alla legge. Il distributore risponde solo dei ritardi che dipendono da lui: se manca un documento da parte del richiedente, l'orologio si ferma e la responsabilità torna al proprietario dell'impianto. Bisogna dimostrare che la prestazione regolata era nelle condizioni di procedere e che il ritardo è imputabile al distributore, non a un'integrazione richiesta e non fornita in tempo.
Quando il ritardo è effettivamente del distributore, ARERA prevede un indennizzo automatico di 20 € per ogni giorno lavorativo di ritardo su prestazioni come l'emissione del preventivo. Per la realizzazione della connessione, il calcolo prende il valore maggiore tra 20 € al giorno e il 5% del corrispettivo di connessione per ogni giorno di ritardo, entro i massimi fissati dal TICA.
Per attivare l'indennizzo servono tre cose:
- Conservare le date di invio della domanda, del preventivo e di ogni comunicazione con il distributore.
- Verificare che nessuna richiesta di integrazione documentale sia rimasta senza risposta da parte tua.
- Presentare formalmente la richiesta al distributore, citando i termini TICA superati.
Un consiglio: tieni un semplice foglio con le date di ogni passaggio, dalla domanda alla messa in servizio. È la prova più semplice ed efficace per far valere un indennizzo, e nessuno lo prepara per te.
Come si può accelerare la pratica di allaccio?
Ridurre i tempi non significa avere fortuna, significa evitare gli errori che bloccano la pratica in fase di verifica. La documentazione per allaccio fotovoltaico va preparata prima di inviare la domanda, non dopo aver ricevuto la prima richiesta di integrazione dal distributore.
I documenti che servono quasi sempre sono:
- Schema unifilare dell'impianto firmato dal progettista.
- Dichiarazione di conformità e certificati CEI dei componenti installati.
- Planimetria con l'ubicazione di pannelli, inverter e punto di connessione.
- Dati catastali e, per gli edifici vincolati, le autorizzazioni paesaggistiche necessarie.
Inviare la domanda solo quando progetto e materiali sono davvero pronti resta la leva più efficace per non perdere settimane in richieste di integrazione: ogni giorno di sospensione per documenti mancanti si aggiunge ai tempi ufficiali, senza contare per il calcolo dell'indennizzo.
Un consiglio: se il distributore chiede un'integrazione, rispondi entro pochi giorni e per lo stesso canale con cui è arrivata la richiesta. Le risposte in ritardo o su canali diversi sono la causa più comune di pratiche bloccate per mesi.
Chi installa un impianto può trovare utile anche la guida pratica sul fotovoltaico per capire come si incastrano lavori e burocrazia, e il confronto sui tipi di offerte fotovoltaico prima di firmare un preventivo con l'installatore.
Perché la burocrazia pesa più della tecnologia

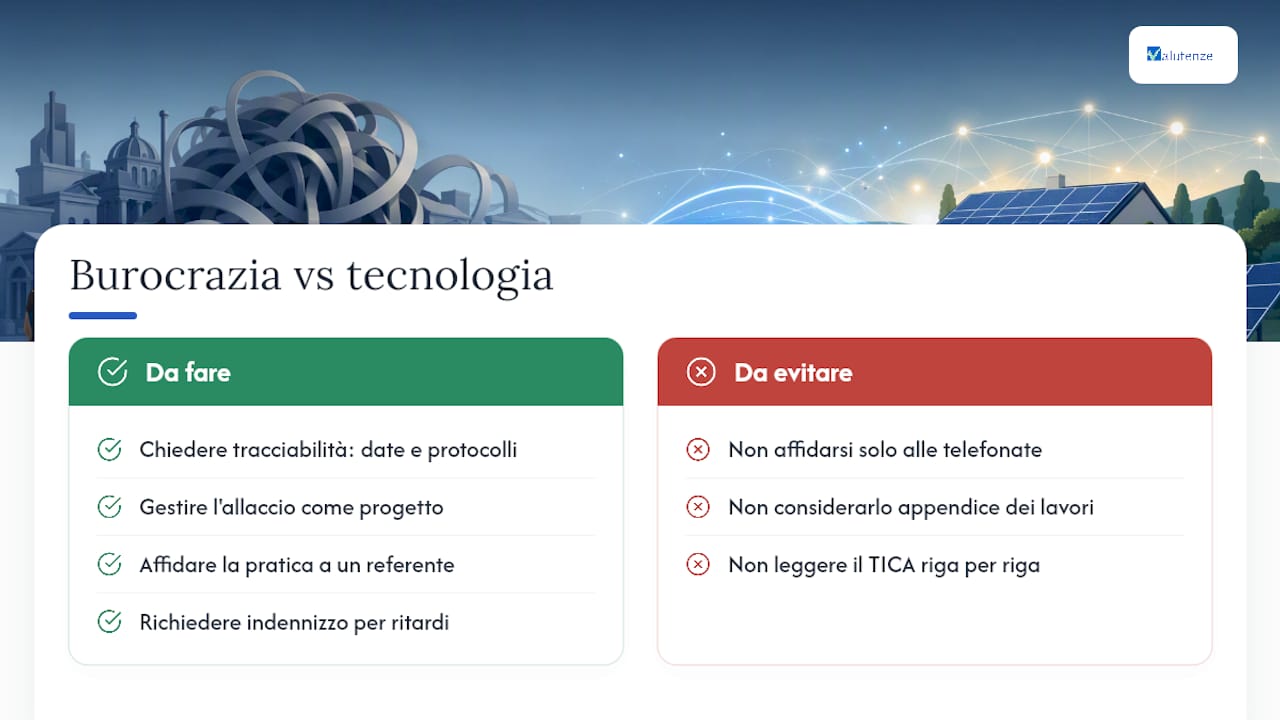

Il punto che la maggior parte delle guide sui tempi allaccio fotovoltaico non dice chiaramente è questo: il collo di bottiglia raramente è tecnico. I pannelli si installano in un giorno, l'inverter si collega in poche ore. Sono le carte, le scadenze e le comunicazioni mancate a far slittare l'attivazione di settimane o mesi.

La convinzione comune è che basti "chiamare il distributore" per sapere a che punto è la pratica. Nella realtà, la tracciabilità formale, ovvero date, numeri di protocollo, risposte scritte, conta più di qualsiasi telefonata. Chi tratta l'allaccio come un progetto con scadenze proprie, e non come un'appendice dei lavori edili, arriva alla messa in servizio prima e con meno sorprese sul preventivo finale.
Chi non ha tempo e teme di sbagliare un passaggio della domanda di connessione non deve necessariamente imparare a leggere il TICA riga per riga. Serve piuttosto un punto di riferimento che segua la pratica al posto suo e sappia quando far valere un indennizzo.
— Kristian
Valutenze ti segue nella pratica di allaccio, dalla domanda alla messa in servizio
Valutenze è l'alternativa a occuparti da solo di scadenze, integrazioni e preventivi del distributore: un referente unico, che segue la pratica di allaccio fotovoltaico dalla domanda di connessione fino all'attivazione del contatore bidirezionale, senza farti perdere tempo dietro a portali e comunicazioni tecniche.
Il servizio comprende il controllo dei documenti prima dell'invio, per evitare le richieste di integrazione che bloccano la pratica, il monitoraggio dei termini TICA per ogni fase e l'assistenza nella richiesta di indennizzo quando il distributore supera i tempi previsti. Chi gestisce già bollette e utenze aziendali con Valutenze può integrare il fotovoltaico nella stessa consulenza, insieme a temi come il risparmio energetico e gli oneri di allaccio elettrico collegati al nuovo impianto.
Se vuoi sapere in quanto tempo puoi arrivare alla messa in servizio nel tuo caso specifico e se stai pagando oneri più alti del necessario, richiedi un'analisi gratuita a Valutenze e scopri se puoi risparmiare tempo e denaro sulla pratica.
Fonti
- Modalità e condizioni contrattuali (Ireti) - connessioni produttori
- FAQ TICA - ARERA
- Produttori: quali sono i tempi per l’allaccio (E-Distribuzione)
Domande frequenti
Quanto tempo ci vuole per l'allaccio fotovoltaico?
Con l'iter semplificato del Modello Unico servono in media circa 30 giorni lavorativi; con l'iter ordinario i tempi vanno da 30 a 90 giorni lavorativi a seconda della complessità dei lavori sulla rete.
Quanto tempo ha il distributore per allacciare l'impianto fotovoltaico?
Il distributore deve completare l'allaccio entro 30 giorni lavorativi per lavori semplici ed entro 90 giorni lavorativi per lavori complessi, secondo gli scaglioni previsti da E-Distribuzione.
Quali sono i tempi di allacciamento per il GSE?
Il GSE non gestisce l'allaccio fisico, che resta di competenza del distributore. Interviene dopo la messa in servizio per attivare lo scambio sul posto o il ritiro dedicato, una volta ricevuta la comunicazione di fine lavori.
Quanto costa la pratica di allaccio fotovoltaico?
Per i piccoli impianti residenziali con Modello Unico il costo amministrativo si aggira attorno a 100 € più IVA; per impianti più grandi con iter ordinario, oneri di connessione e preventivo possono salire in base ai lavori richiesti sulla rete.
Cosa fare se il distributore supera i tempi previsti dal TICA?
Bisogna verificare che il ritardo non dipenda da documenti mancanti da parte propria, poi presentare formalmente la richiesta di indennizzo al distributore citando i termini TICA superati e le date documentate della pratica.
